成品天溝是一個屋面系統的重要組成部分,不管是木質結構還是鋼結構屋面的排水都要用到天溝,屋面的天溝鋪設也是有一定講究的。成品天溝的安裝順序,具體的施工問題也是可以從工程項目中解決。下面是公司專業的技術人員進行所總結的五點:

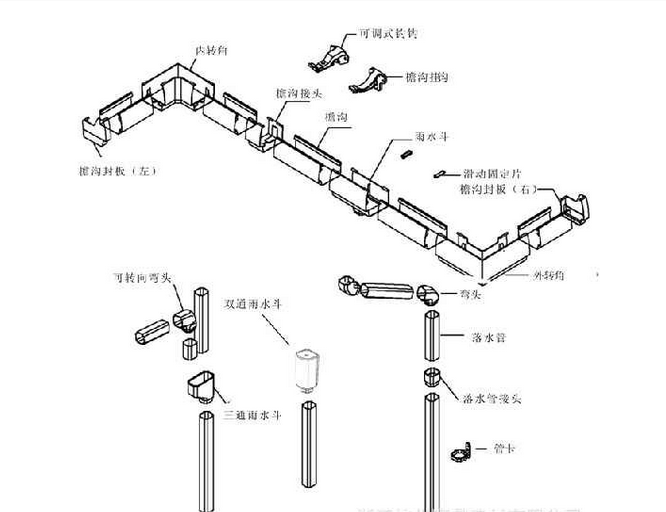

成品天溝安裝剖析圖
1、熟悉圖紙→根據現場實際情況對排水走向不符合要求的進行設計調整→加強各工序班前交底工作→外墻干掛豎向槽鋼焊接安裝→根據成品天溝安裝要求,以防成品天溝裂縫的問題。
2、對挑檐板的厚度、排水坡度、出墻寬度進行檢查(出墻寬度應滿足EPS線條的安裝要求),設置抹灰灰餅→按要求進行挑檐板的抹灰(厚度大于25的必須釘鋼絲網片,確保抹灰的強度,大于50的應植L型鋼筋,間距不得大于200,外表打毛,刷素水泥漿結合層一道。
3、并用C25澆灌密實,加強養護→抹灰養護→挑檐板厚度、出墻距離及標高坡度檢查→符合要求后辦理工序交接→按排水坡度要求彈好水平線及安裝控制線。
4、安裝成品天溝及落水口(天溝固定點間距不得大于300)→成品天溝接頭打密封膠、成品天溝與挑檐板交接處打密封膠→成品天溝灌水試驗(先將落水口封堵,然后進行閉水試驗檢測接頭是否有滲漏,天溝是否有積水現象)→達到要求后進行導水板的安裝(導水板安裝的固定點間距不得大于300)→導水板與挑檐板交界處打膠封閉→導水板檢查驗收。
5、符合要求后及時做好成品保護→成品天溝與防水及屋面瓦工序交接→做檐口的(兩布三油)防水層施工→防水層驗收→防水保護層→屋面瓦鋪設→成品EPS線條安裝→成品EPS線條檢查驗收→石材與EPS線條收邊→石材與EPS線條交界處打密封膠→檢查驗收。

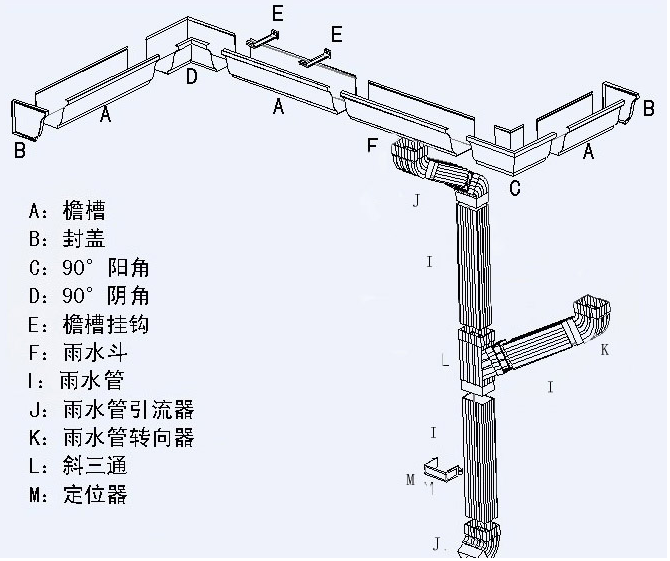

完整成品天溝系統的平面圖
成品天溝順序正確的安裝是極其重要的一部分,也是屋面防水工作過程中zui應該注意的一部分,因?yàn)橐坏┏霈F(xiàn)問題,就會出現屋面滲漏的現象。陰角雖小,卻承載著大責任,因此“細節決定成敗”講的就是這個道理,只有做好細節性的工作,才會保證后續工作的有序進行。
